水电隐蔽工程作为装修工程的“生命线”,一旦验收疏漏,后期可能引发漏水短路、墙体渗水等隐患,整改成本高达前期造价的10-20倍。本文从专业角度拆解验收全流程,涵盖5大核心环节与12个关键检查点,为从业者及业主提供可落地的验收指南。
一、验收前准备:工具与资料双核验
1. 必备工具清单
– 专业设备:水压测试仪(精度±0.05MPa)、兆欧表(500V档位)、红外管线仪、游标卡尺(精度0.02mm)。
– 基础工具:卷尺、相位检测仪、试水阀、记号笔、手机拍摄设备(记录原始数据)。
2. 资料审查重点
– 施工图纸:核对水电走向图与现场是否一致,重点检查厨卫管线是否避开承重结构(如剪力墙内暗管深度需≥3cm)。
– 材料凭证:水管/电线品牌型号需与合同约定一致(例如PPR管需提供S2.5系列检测报告,电线需3C认证)。
二、管道工程验收:防漏从源头把控
1. 材料与走向检查
– 管道材质:镀锌钢管需观察表面镀层完整性,PPR管需检查热熔接口是否均匀无凹陷(管径20mm管材热熔时间需控制在22-26秒)。
– 布局规范:给水与排水管道间距≥30cm,强弱电管交叉处需用金属过桥隔离(间距≥5cm),厨卫立管需预留5-10mm伸缩缝。
2. 功能性测试
– 水压试验:冷水管打压0.8MPa、热水管1.2MPa,30分钟内压降≤0.05MPa(注意排气阀需完全关闭)。
– 坡度检测:排水管坡度需符合规范(卫生间地面坡度1%-3%,阳台0.5%-1%),可用水平尺配合试水观察水流速度。
三、电气工程验收:安全是第一准则
1. 线路敷设规范
– 穿管要求:单根线管内导线填充率≤40%(20mm线管最多穿3根4mm²电线),弯曲处半径需≥6倍管径。
– 分路原则:照明、插座、厨房、空调需单独回路(普通插座回路建议≤20个点位,厨房回路需4mm²电线)。

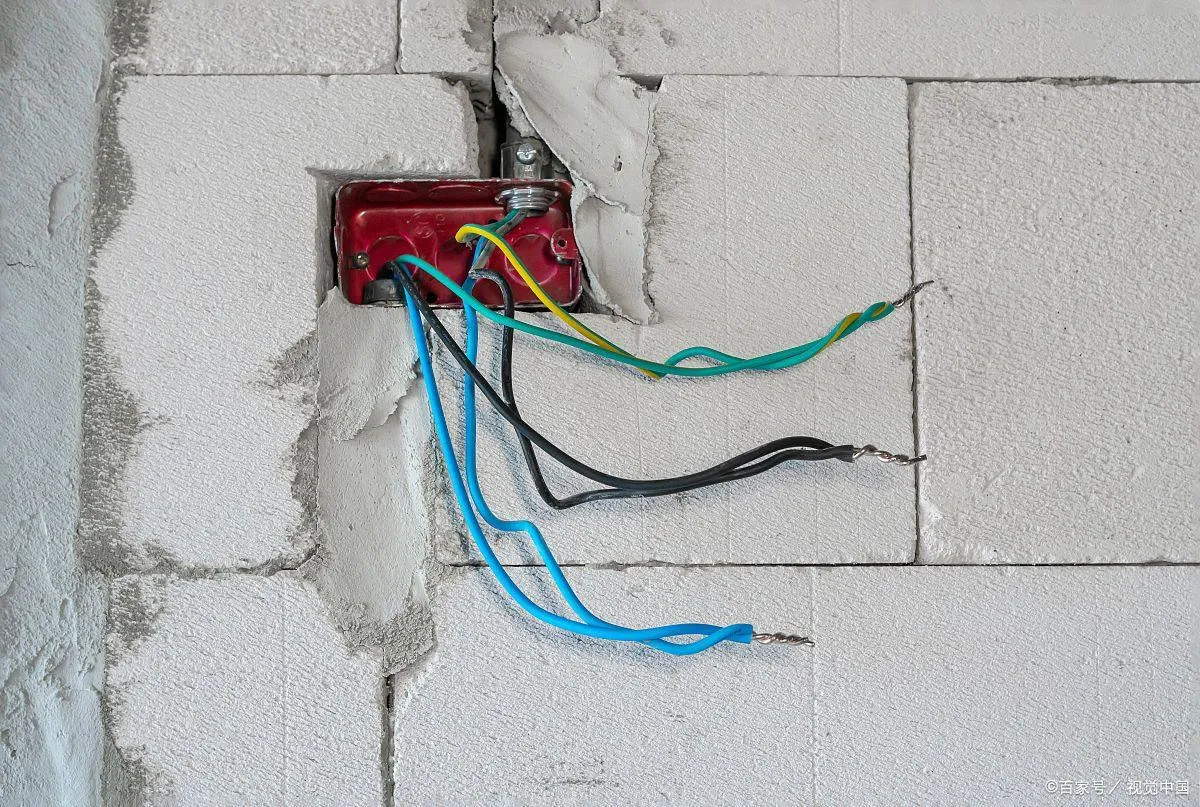

2. 接线与绝缘检测
– 端子工艺:铜线需用烫锡或专用接线端子连接,禁止绞接后直接入管(抽查率不低于30%点位)
– 绝缘测试:用兆欧表检测相线与零线、地线间绝缘电阻,阻值需≥0.5MΩ(重点检测厨卫等潮湿区域)。
3. 功能性测试
– 相位检测:用相位仪检查插座接线是否正确(左零右火上地准确率需100%)。
– 漏电测试:合闭总闸后断开漏电保护器,所有插座应断电(测试时间不少于3分钟)。
四、防水工程验收:细节决定成败
1. 基层处理检查
– 基面要求:卫生间墙面找平层需拉毛处理,阴阳角应做R≥5cm圆弧角,管根部位需做直径10cm的防水加强层。
2. 防水施工验收

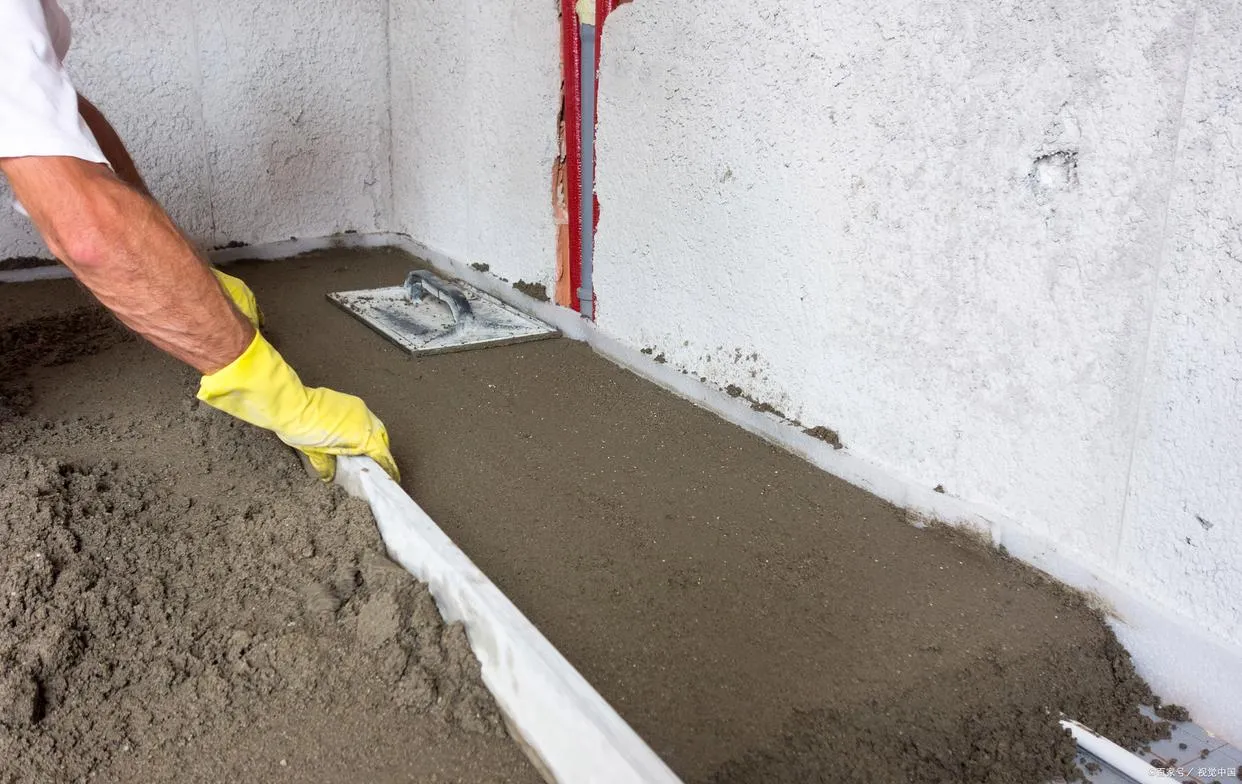

– 涂刷规范:防水涂料需横竖各刷一遍(间隔2-4小时),墙面高度≥1.8m(淋浴区建议满刷),门口处外扩30cm。
– 闭水试验:门槛石处用水泥砂浆做2cm挡水条,蓄水深度≥2cm,48小时后下楼观察顶板有无渗迹(重点检查管道根部)。
五、文件归档与后期保障
1. 验收文件签署
– 需包含《水电隐蔽工程验收单》(注明实测数据、问题整改记录)、《管线走向图》(标注管深、管径、弯头位置)。
– 建议同步拍摄360°全景视频存档(重点记录吊顶内管线、墙体内暗管走向)。
2. 质保条款明确
– 要求施工方提供水电工程至少5年质保承诺(防水工程质保期不低于8年),并注明隐蔽工程损坏的责任界定条款。
结语:水电隐蔽工程验收需遵循“先查资料、再测功能、后验细节”的逻辑,建议采用“全数检查+重点抽查”相结合的方式(关键节点抽查率不低于50%)。专业验收不仅是对施工质量的把控,更是规避后期纠纷的重要依据。记住:每一处细节的严格把控,都是为建筑安全筑起的坚实防线。
感谢您的来访,收藏本站可更快地获取精彩文章!

1本网站名称:知筑侠 本站永久域名:zhzux.com
2本站部分内容源于网络和用户投稿,仅供学习与研究使用,请下载后于24小时内彻底删除所有相关信息,如有侵权,请联系站长进行删除处理。
3用户评论和发布内容,并不代表本站赞同其观点和对其真实性负责。
4本站禁止以任何方式发布或转载任何违法的相关信息。
5资源大多存储在云盘,如发现链接失效,请联系我们替换更新。
6本站中广告与用户付费(赞助)等均用以网站日常开销,为非盈利性质的站点,不参与商业行为,纯属个人兴趣爱好。
评论0
