一、快速判断依据
1. 看场地条件
✅ 不用打桩的情况:
- 地面是 硬质原状土(用铁锹难挖动)
- 塔吊基础位置有 岩石层/老粘土(指甲划不出痕)
- 旁边已有建筑采用 浅基础(独立基础或筏板)
❌ 必须打桩的情况:
- 地面有 明显下陷或积水(踩上去软绵绵)
- 场地是 回填区/垃圾堆/鱼塘(含有机物)
- 临近 深基坑(距离<2倍基坑深度)
2. 问关键参数
掏出手机问技术员:
- 旁边已有建筑采用 浅基础(独立基础或筏板)
-
- “塔吊型号是______?”
(例:QTZ80→80tm力矩≈需150kPa承载力) - “地勘报告里这块地的承载力______?”
(<120kPa要警惕) - “基础打算做多大?”
(常规6×6m可满足大部分中型塔吊)
- “塔吊型号是______?”

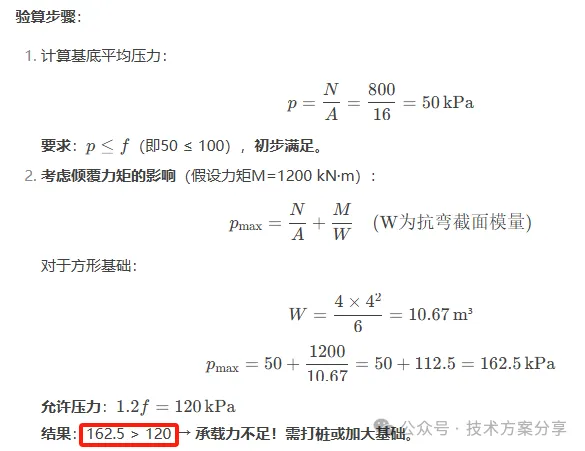

二、简单计算验证
假设条件:
- 塔吊最大压力(含基础自重)N = 800 kN
- 基础尺寸 4m×4m(面积A=16㎡)
- 地基承载力 f=100 kPa(来自地勘报告或经验)
三、什么情况必须打桩?
1.基底出现拉应力(计算得 pmin < 0)→ 塔吊会翘起,必须打桩。
2.地基土为液化土、淤泥或新填土 → 直接打桩,避免风险。
3.塔吊靠近基坑或边坡 → 打桩增强抗滑移能力。
四、不打桩的替代方案
如果不想打桩,可尝试:
- 加大基础尺寸(如从4m×4m扩大到5m×5m)。
- 增加配重(适用于小型塔吊)。
- 换填垫层(如挖掉软土,换填碎石+混凝土)。
