一、施工顺序与方向
施工要点:

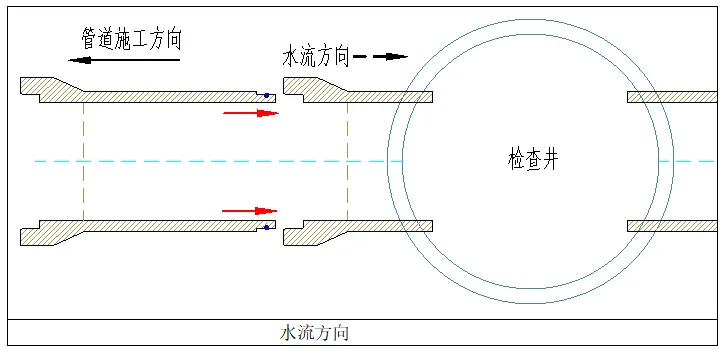

- 管道应从下游向上游铺设,承口朝向上游,插口朝向下游
- 检查井处需排列半节管时,带承口的半节管应位于进水方向,带插口的半节管应位于出水方向
- 首节管安装时,需按井中测桩调整轴线和高程,并固定支撑
- 后续管节安装时,应随稳管随测中线和高程,确保平直度
规范依据:
- 《给水排水管道工程施工及验收规范》(GB 50268-2008)第5.3.3条:管道安装宜自下游开始,承口朝向施工前进方向
- 《室外排水设计规范》(GB 50014-2021)要求管道铺设应符合水力条件,确保排水顺畅
二、管节安装与定位
施工要点:
-
- 用吊车吊装第一节管,将管头放在已弹好线的检查井井墙内壁处
- 按照井中测桩调好管节轴线和两端高程,两端支撑控制并固定
- 继续安装后续管节,并随稳管随测后端中线和高程,直至下一个检查井
规范依据:
- GB 50268-2008 第5.3.4条:管道安装时,应逐节调整管道的中心和高程,并采取固定措施防止位移
三、橡胶圈安装与接口处理
施工要点:
- 安装前需清理承口和插口,橡胶圈应平整、无扭曲
- 橡胶圈及管口应涂抹防水涂料,防止渗漏
- 承插口对接后,外部需抹带水泥砂浆(DPM20,宽50mm),确保密封
- 安装第一节管道后,在第一节管的承口上抹上水泥砂浆,然后再安装第二节管道
- 在两段管道插口对接安装好后,在交接处外部设置带形DPM20水泥砂浆
规范依据:
- GB 50268-2008 第5.3.7条:橡胶圈安装应位置正确、无扭曲,接口处应进行防渗处理
- 第5.3.9条:承插接口宜采用水泥砂浆或专用密封材料封堵
四、下管与吊装要求
施工要点:
- 吊点应设在管节重心处,采用拦腰起吊或专用吊具,严禁钢索穿管吊装
- 吊运时需保护管口,避免损坏
- 将管节平稳吊下,平移到排管的接口处,调整管节的标高和轴线
- 用紧管设备将管子的插口慢慢插入承口,在承插管子的过程中,管节仍需悬吊着
- 管节拉紧后,调整管子的轴线和标高,然后用管枕击实
规范依据:
- GB 50268-2008 第5.3.5条:下管时应平稳,不得碰撞管口,吊装应符合安全规定

五、质量验收标准
注意事项:
- 管道铺设前应复核样板高程,测定管节中心线,放设垫板标高
- 管子在铺设前,应清除承口内表和插口外表的油污杂物
- 管节插入时,应注意橡胶圈不出现扭曲、脱槽等现象
- 雨季施工时应采取防止管道漂浮的措施
评论0
