牢把质量关 深度解析冬期混凝土冬施要点

引言

冬季低温是混凝土工程的“隐形杀手”。当环境温度低于5℃时,水泥水化速率骤降;若日平均气温连续5天低于5℃或最低气温低于-3℃,混凝土施工即进入“冬期模式”。此时,若未采取科学措施,混凝土易因受冻出现强度不足、裂缝甚至结构失效。本文结合《建筑工程冬期施工规程》(JGJ/T 104-2011)、《混凝土防冻剂》(JC 475-2015)、《混凝土防冻泵送剂》(JG/T 377-2012)、《普通混凝土配合比设计规程》(JGJ55-2011)四大核心标准,从准备、设计、生产、运输、浇筑到养护全流程拆解冬施混凝土的关键要点,助力建筑工程在严寒中守住质量底线。

牢把质量关 深度解析冬期混凝土冬施要点

一、冬期施工准备:未雨绸缪,筑牢基础

冬施不是“临时应付”,而是系统性工程。开工前需完成三项核心准备:

1. 环境与工期评估

依据JGJ/T 104-2011,需提前30天收集当地气象数据,明确“冬期施工阶段”(日平均气温≤5℃或最低气温≤-3℃的连续时段)。若工期跨越冬期,需调整施工计划,避开极端低温(如-15℃以下)浇筑大体积或薄壁构件。

2. 人员与技术交底

组织施工、试验、搅拌站三方联合培训,重点宣贯:

受冻临界强度概念(普通混凝土≥4MPa,抗渗/抗冻混凝土≥设计强度的30%);

防冻剂/泵送剂的适配性选择(如-10℃环境需选用Ⅱ型防冻剂);

测温、保温等关键工序的操作规范。

3. 物资储备与设备调试

原材料:按JGJ/T 104要求储备砂石(含泥量砂≤3%、石≤1%)、水泥(优先P·O 42.5),防冻剂需核查氯离子含量(≤0.1%)及对应温度等级(如-15℃选用Ⅱ型);

设备:检修搅拌站加热系统(水温≤80℃)、罐车保温被、泵管电热毯等,确保保温性能达标。

二、配合比设计:低温下的“精准配方”

配合比是冬施混凝土的“基因”,需围绕“早强、抗冻、密实”三大目标优化:

1. 胶凝材料选择与水胶比

水泥:优先硅酸盐水泥(水化热高),胶材总量较常温提高10%~15%(C30混凝土胶材≥380kg/m³);
水胶比:严格≤0.5(JGJ55-2011),通过掺加粉煤灰(≤15%)或矿粉(≤20%)降低游离水,同时保证早期强度。

2. 外加剂适配性设计

防冻剂:按环境最低温度选择(如-5℃用Ⅰ型,-15℃用Ⅱ型,JC 475-2015),掺量需通过试验确定(通常3%~8%胶材质量);

防冻泵送剂(JG/T 377-2012):针对泵送需求,需同时满足减水率≥20%、坍落度1h经时损失≤30mm,且含气量控制在2.5%~5.5%(兼顾抗冻与工作性)。

3. 含气量与早强组分

含气量:引气剂需使混凝土含气量达4.5%~6.0%(F300抗冻等级需≥5.0%),形成封闭气泡缓冲冻胀;

早强组分:掺加硫酸钠(≤水泥质量2%)或三乙醇胺(0.02%~0.05%),确保3天强度≥设计值的50%,快速跨越受冻临界期。

三、生产控制:从原材料到出机的“温度保卫战”

生产环节需精准控制每一道工序,避免热量流失与性能波动:

1. 原材料预处理

砂石加热:砂加热≤40℃(避免碱骨料反应),碎石≤60℃,采用蒸汽或电加热,加热后骨料含水率需重新检测(误差≤±1%);

水泥/掺合料防潮:水泥库、粉煤灰/矿粉罐需防潮保温,防止受潮结块影响活性。

2. 搅拌工艺优化

投料顺序:石子→砂→胶材→外加剂→水(或温水),延长搅拌时间至180~210秒(常温120秒),确保外加剂均匀分散;

出机温度:普通混凝土≥10℃(JGJ/T 104-2011),大体积混凝土≥5℃,可通过加热水(≤60℃)或热骨料调节。

3. 测温要求要保证

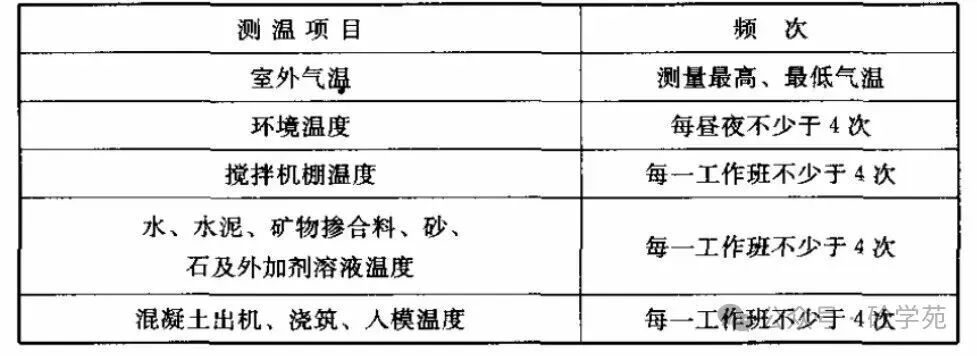

预拌混凝土企业负责原材料、搅拌、运输过程的温度检查以及混凝土质量检查并做好相关记录。具体检查频次要求见下表:

牢把质量关 深度解析冬期混凝土冬施要点

四、运输与浇筑:减少热量散失的“最后一公里”

运输与浇筑是热量流失的高发阶段,需全程保温、快速作业:

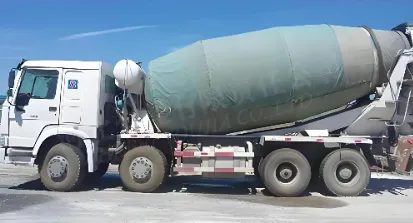

1. 运输保温

罐车包裹双层保温被(厚度≥5cm),罐体转速≥2r/min防止混凝土离析;

运输时间≤30分钟(距离≤15km),超时需返回搅拌站二次加热(出机温度低于10℃需作废)。

牢把质量关 深度解析冬期混凝土冬施要点

2. 浇筑要点

分层浇筑:每层厚度≤500mm,插入式振捣棒快插慢拔(每点10~15秒),避免漏振或过振;

模板预热:木模板提前24小时洒水湿润并覆盖保温棉(温度≥5℃),钢模板包裹岩棉被(厚度≥10cm),减少模板吸热;

连续浇筑:尽量避免中途停顿,若中断超过2小时,需按施工缝处理(凿毛并覆盖保温)。

五、 养护管理:守护临界强度的“温暖港湾”

养护是冬施混凝土的“生死关”,需根据环境温度选择方案,确保强度稳步增长:

1. 养护方法选择

综合蓄热法(-5℃~-15℃):混凝土中掺早强防冻剂(如-10℃用Ⅱ型),表面覆盖岩棉被+塑料膜(形成“蓄热层”),内部通蒸汽或电伴热(升温速率≤5℃/h);

负温养护法(-15℃~-20℃):高标号混凝土(C40及以上)掺亚硝酸钠复合防冻剂(掺量5%~7%),环境温度≥-15℃,无需加热但需加强测温;

电加热法(极端低温):采用电极加热或电热毯,控制内外温差≤20℃,避免温度骤变导致裂缝。

2. 测温与记录

测点布置:每100㎡设1个测温孔(深度≥100mm),重点监测表面(与环境温差≤20℃)、中心及环境温度;

频率要求:浇筑后前3天每4小时1次,3~7天每8小时1次,7天后每12小时1次,直至强度≥4MPa(可停止测温)。

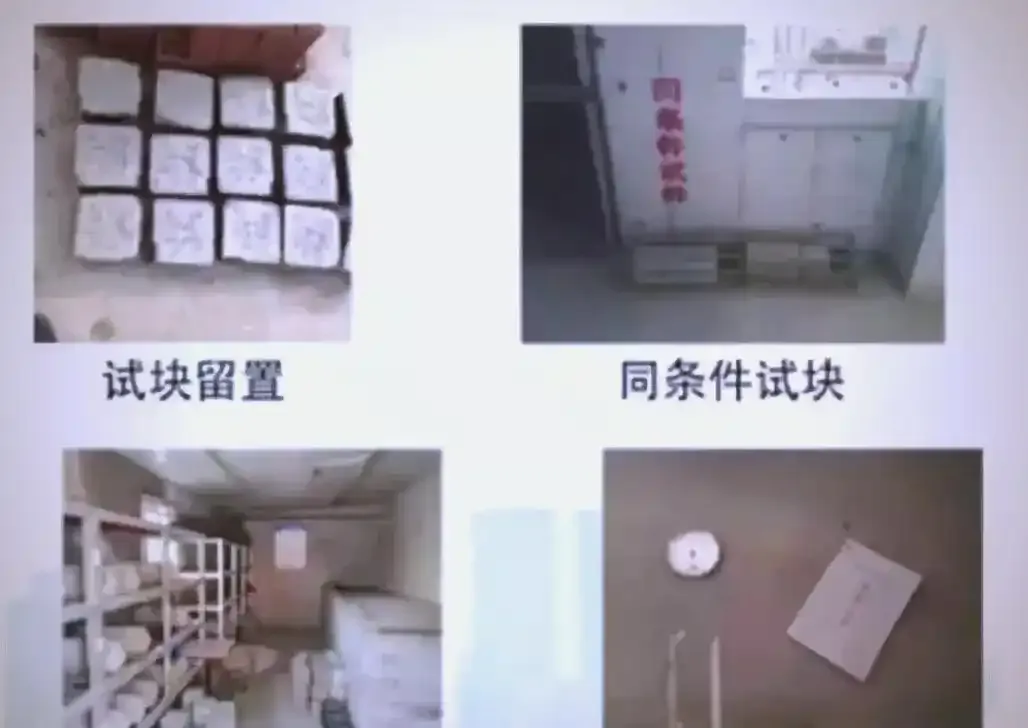

3. 试块管理

每批留置标养试块的同时留置4组同条件试块:1组测临界强度(≥4MPa),1组测拆模强度,2组备用验证后期强度(600度.天)。

牢把质量关 深度解析冬期混凝土冬施要点

六、附录:冬施常见问题与标准速查

1. 常见问题应对

混凝土受冻:若已受冻(表面泛白、敲击有空声),需剔除松散层,用高一级强度等级混凝土修补;

表面裂缝:因内外温差大导致,可采用覆盖草帘+薄膜保湿,或喷洒养护剂封闭;

凝结缓慢:检查外加剂掺量(是否过量缓凝),或提高环境温度(≥5℃)。

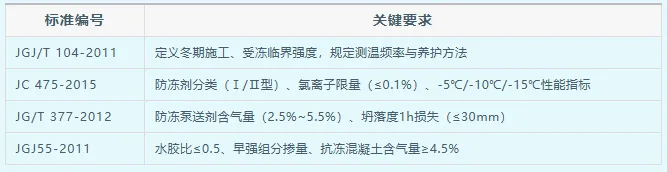

2. 核心标准要点速查

牢把质量关 深度解析冬期混凝土冬施要点

结语

冬施混凝土施工,是一场与温度的“精准博弈”。从配合比的“分子级”设计,到养护的“毫米级”控温,每一步都需以标准为尺、以数据为据。唯有将规范转化为可操作的细节,才能在严寒中浇筑出“内实外坚”的优质工程。愿每一位建设者都能成为冬日的“温度守护者”,让混凝土在寒冬中绽放坚韧的力量!

本文摘自 公众号 砼学苑,感谢原作者分享,本文仅供参考学习,如有侵权请联系删除!

THE END

感谢您的来访,收藏本站可更快地获取精彩文章!

文章版权声明

1本网站名称:知筑侠 本站永久域名:zhzux.com

2本站部分内容源于网络和用户投稿,仅供学习与研究使用,请下载后于24小时内彻底删除所有相关信息,如有侵权,请联系站长进行删除处理。

3用户评论和发布内容,并不代表本站赞同其观点和对其真实性负责。

4本站禁止以任何方式发布或转载任何违法的相关信息。

5资源大多存储在云盘,如发现链接失效,请联系我们替换更新。

6本站中广告与用户付费(赞助)等均用以网站日常开销,为非盈利性质的站点,不参与商业行为,纯属个人兴趣爱好。

没有账号?注册  忘记密码?

社交账号快速登录
