卫生间安装工程主要包括大小便器、洗脸盆、淋浴设施安装。
一、洗手盆安装
对照图纸给定的洗脸盆型号,根据其尺寸在安装的位置弹好盆的位置坐标,及下水管的甩口中心线,将洗手盆支架找平栽牢,再将洗手盆置于支架上找平找正。
(1)洗手盆安装

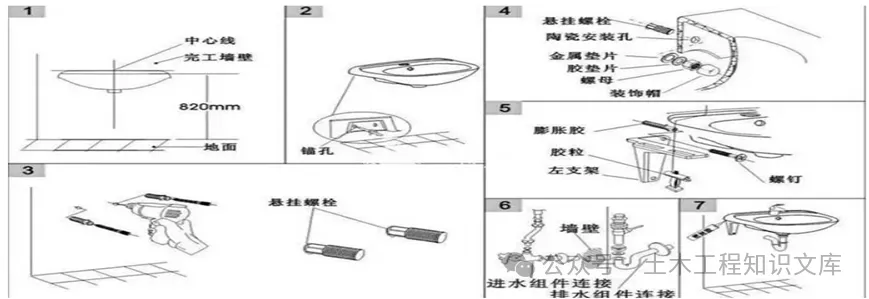

洗手盆安装步骤如下所示
![]() |
洗手盆安装步骤图 |
(2)龙头安装
龙头安装步骤如下所示
![]() |
![]() |

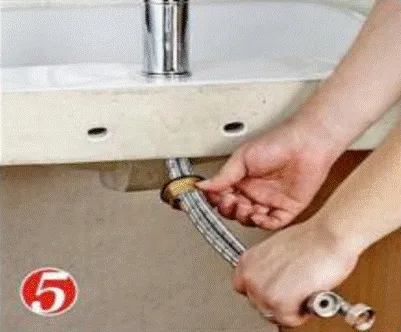

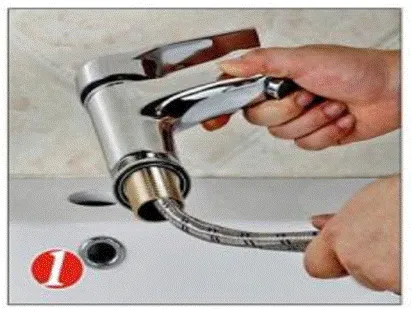

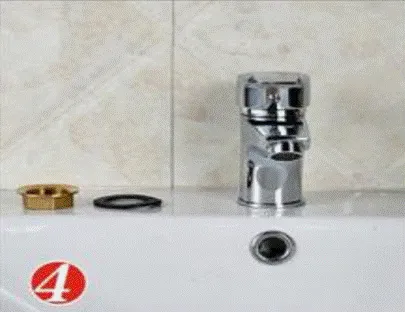

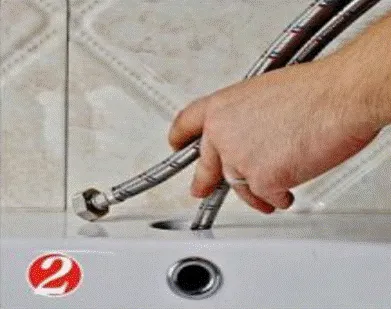

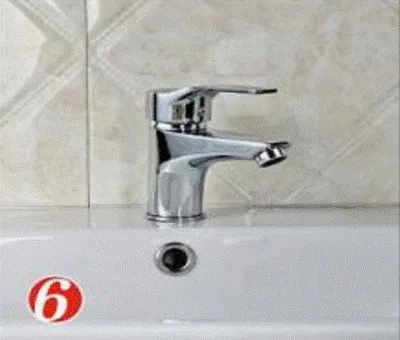

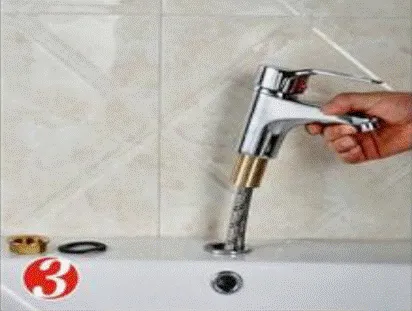

冷热软管与龙头结合、紧固 | 将软管从台盆龙头孔处放入 |
![]() |
![]() |
冷热管同时放入龙头孔位 | 台盆上放置好龙头底部紧固 |
![]() |
![]() |
安装垫圈和固定钢件依次拧紧固定 | 调整水龙头方向固定拧紧 |
洗手盆安装详图如下所示
正视图 | 侧视图 |

(3)地漏及清扫口安装
结构施工期间,根据二次深化设计图纸,预留地漏及清扫口安装所需要的楼板孔洞;初装修期间,对结构施工预留的地漏及清扫口的位置复核无误后,将地漏等下水口管段与排水支管进行连接,而后,进行地漏及清扫口的初次固定;在本段管道系统的灌水试验完毕后,对预留孔洞边缘与地漏、清扫口之间的空隙封堵,而后进行垫层、防水层和找平层的施工。
二、座便器安装
(1)大便器
1)蹲便器安装方法
本工程采用陶瓷蹲式坐便器
①确定下水管位置,预留下水管道。首先确认蹲便器的尺寸以及排污口的长度,选择下水管口距离墙面、地面合适的位置预留下水管道。在预留下水管道的时候,还要考虑蹲便器的尺寸,凹坑深度最好大于蹲便器的高度。

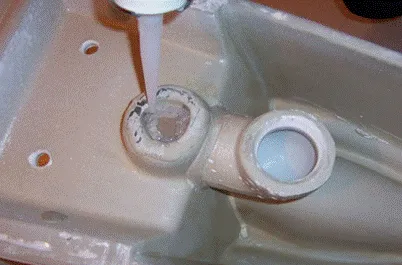

②粘结进水管和蹲便器进水口。下水管和蹲便器排污口的粘接非常重要,如果不能准确对接,渗漏、堵塞、臭气一系列问题想想都是挺后怕的。首先用连接胶塞放入蹲便器的进水口(与进水管连接的部分)锁紧,在进水管与进水口接触的边缘均匀涂抹粘结剂(玻璃胶或油泥),把进水管插入事先锁在进水口内的胶塞内,这一步要确保进水管与胶塞良好粘结,防止冲水时漏水。
③接驳蹲便器排污口(出水口)和下水管道。在排污口和下水管道的预留口外缘都均匀涂抹上粘结剂,把蹲便器排污口对准下水管道预留口慢慢放下,然后调整位置,水平、垂直方向校正蹲便器,可以用填充物辅助将蹲便器架设至水平。
④冲水测试。各管道连接好后,打开进水系统进行冲水测试,检测是否无缝结合,会不会出现漏水的情况。如果有漏水,进水管与蹲便器进水口、蹲便器排污口与下水管道预留口的接合处都要逐一检查,直到问题解决。这一项要带粘结剂固化后再进行,否则接触水后也会影响接合效果。
⑤固定蹲便器。进行冲水测试确定无漏水情况后,用事先准备好的填充物蹲便器周围的预留位置填实,如果选用水泥砂浆来固定蹲便器,要预先在蹲便器与水泥砂浆的接触面填上1cm以上厚度的沥青或是油毡等弹性材料,防止陶瓷(蹲便器通常为陶瓷材质)与水泥砂浆因膨胀、收缩不一致而导致炸裂。
蹲便器平稳、牢固固定在水平面内后,再次冲水测试,无漏水、渗水等异常情况说明安装成功。
2)低水箱安装
①根据所安装产品的排污口,在离墙适当的位置预留下水管道,同时确定下水管道入口距地平面的距离。
②在地面下预留安装蹲便器的凹坑深度大于便器的高度。
③将连接胶塞放入蹲便器的进水孔内卡紧。在与蹲便器进水孔接触的外边缘涂上一层玻璃胶或油灰,将进水管插入胶塞进水孔内,使其与胶塞密封良好,以防漏水。
④在蹲便器的出水口的边缘涂上一层玻璃胶或油灰,放入下水管道的入口旋合,用焦渣或其它填充物将便器架设水平。
⑤打开进水系统,检查各接合处有无漏水情况,若出现漏水,则要检查各接合处的情况。直至问题解决。
⑥检查各接合处无漏水情况后,用填充物将使器周围填实,同时陶瓷与水泥砂浆的接触面填上25px以上的沥青或油毡等弹性材料。
![]() |

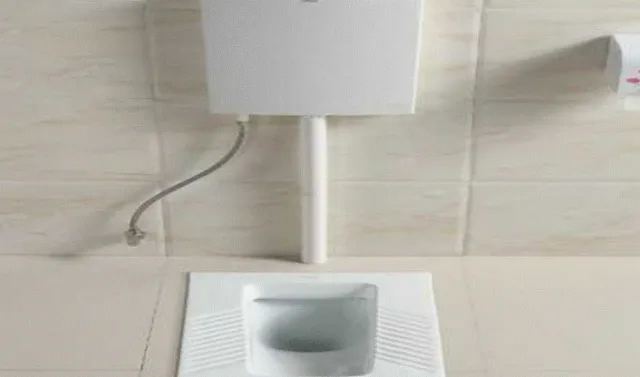

陶瓷蹲式座便器效果图 |
(2)座便器安装方法
本工程采用连体式抽水马桶
1)工艺流程
安装前准备工作→安装定位→涂刷粘接胶(安装泡沫沥青垫圈)→安装就位→配件安装
2)施工流程
施工流程如下图:
![]() |
![]() |
1、首先根据坐便的情况确定下水口留多高,其余切掉。让管道和坐便器底部做到更吻合。 | 2、封闭一个不使用的孔,是用玻璃胶堵上,既密封,又防水防漏。 |
![]() |
![]() |

3、将密封套到坐便排污管上。然后小心的对准下水管,平稳放下,这时候,下水管的管壁就会插到密封套的粘性胶泥里,起到密封作用。 | 4、试水顺利完成后,开始安装盖板。 |
![]() |
![]() |

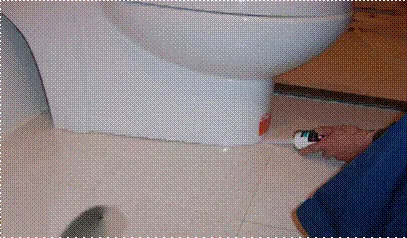

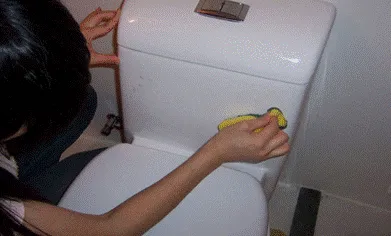

5、给坐便周围打胶 | 6、清理验收 |
三、小便器安装

本工程采用陶瓷立式小便器安装工艺如下:
![]() |
![]() |
1、通过小便器的安装孔将安装位置用笔做上记号,移去小便器测量挂钩的准确位置用冲击钻在上面打上孔 | 2、安装挂钩,通过螺纹连接安装密封盘和固定螺栓 |
![]() |
![]() |
3、将橡胶密封圈套在小便器排水口上 | 4、将小便器对准密封盘和固定螺栓后安装在墙壁上 |
![]() |
![]() |

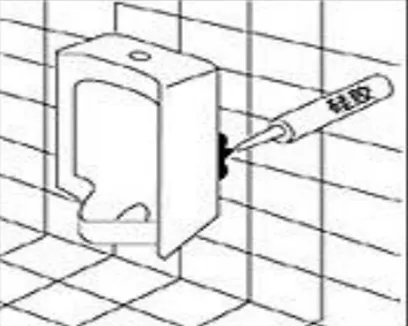

5、密封盘和小便器之间通过螺栓链接固定,然后链接进水管和冲洗阀 | 6、在小便器靠墙四周打上中性防毒硅胶密封 |
四、地漏安装
找平地面,找好水平,找好坡度,瓷砖从中间贴起,要跟墙面的瓷砖对起缝,从中心向两边开始铺贴。 | ![]() |

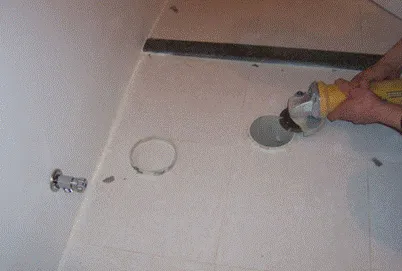

安装前的下水口,测量下水道尺寸。 | ![]() |
把地漏摆好,确定其准确的位置。 | ![]() |

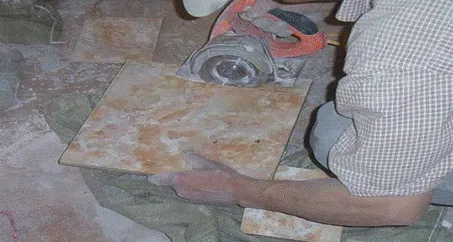

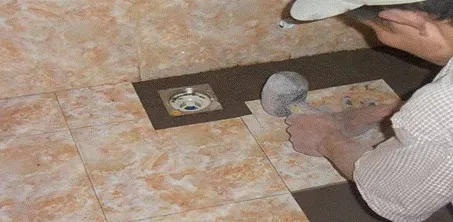

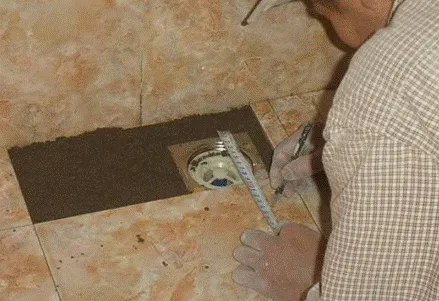

根据地漏的位置,需要切割周围的三片瓷砖,摆好位置,开始划线,确定待切割的具体尺寸。 | ![]() |
地砖切割。 | ![]() |
摆盘确定位置 | ![]() |
摆好切割后瓷砖 | ![]() |

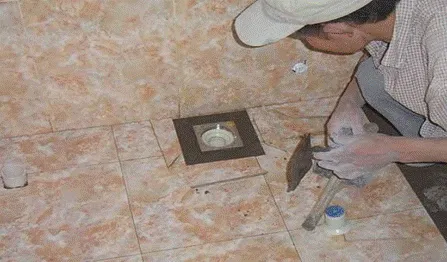

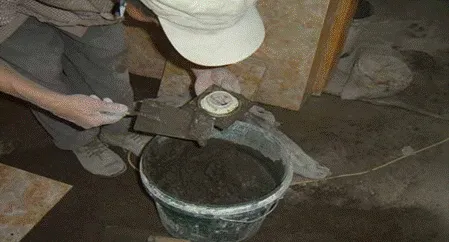

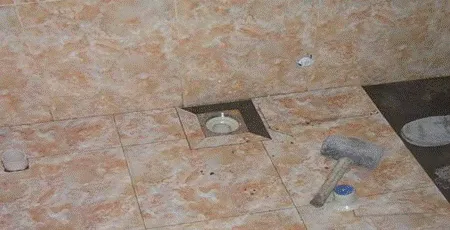

确定好地漏的位置后,需要继续切割地漏旁边的四条瓷砖,测量划线很重要,重新取出地漏,水泥固定周边,再将其与下水管密切结合 | ![]() |
固定好地漏位置,把刚才切割好的四片瓷砖拿起来,开始铺贴。 | ![]() |
![]() |
|

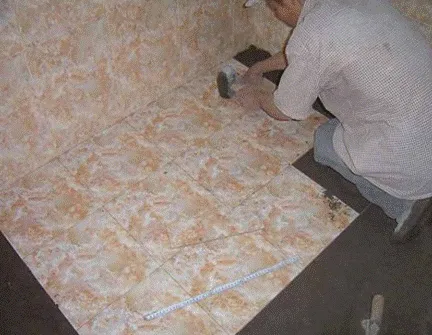

铺贴完毕后开始轻轻的敲打,用力由轻到重,通过敲打,根据经验铺好并找好坡度。 | ![]() |

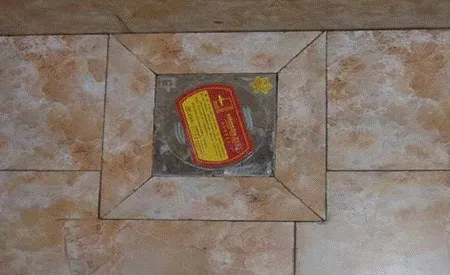

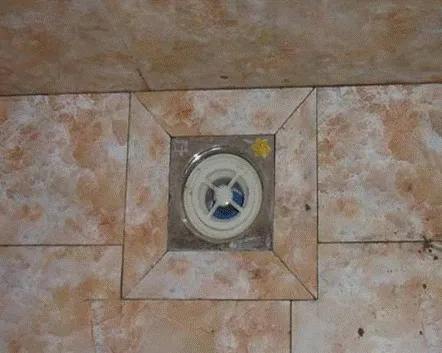

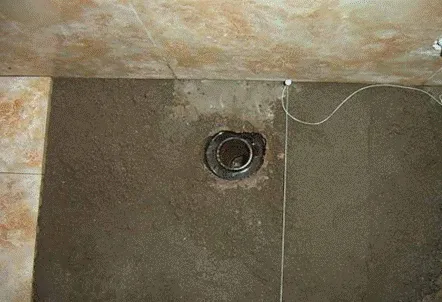

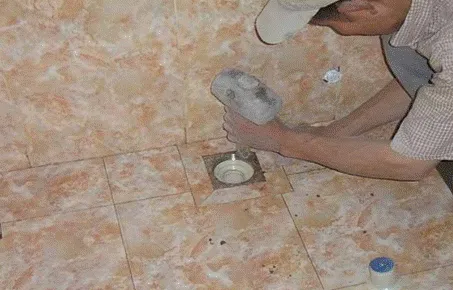

地漏的防臭内芯安装。 | ![]() |

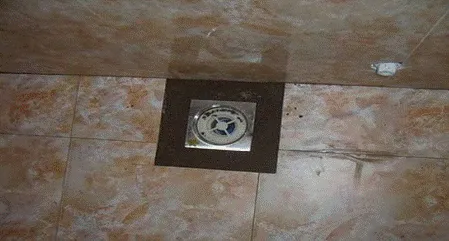

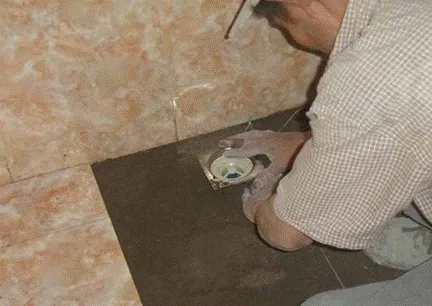

地漏面板的盖子安装。 | ![]() |
五、淋浴器安装
(1)淋浴器安装:暗装管道先将冷、热水预留管口加试管找平、找正,量好短管尺寸,断管、套丝、涂铅油、缠麻,将弯头上好;明装管道按规定标高煨好“Ω”弯(俗称元宝弯),上好管箍,淋浴器锁母外丝丝头处抹油、缠麻,用自制扳手卡住内筋,上入弯头或管箍内;再将淋浴器对准锁母外丝,将锁母拧紧。
(2)铁管淋浴器的组装:铁管淋浴器的组装必须采用镀锌管及管件、皮线阀门,各部尺寸必须符合规范规定,由地面向上量出1150mm,画一条水平线,为阀门中心标高;再将冷、热阀门中心位置画出,测量尺寸,配管上零件,阀门上应加活接头,根据组数预制短管,按顺序组装,立管固定立管卡,将喷头卡住,立管应吊直,将喷头找正。
感谢您的来访,收藏本站可更快地获取精彩文章!

1本网站名称:知筑侠 本站永久域名:zhzux.com
2本站部分内容源于网络和用户投稿,仅供学习与研究使用,请下载后于24小时内彻底删除所有相关信息,如有侵权,请联系站长进行删除处理。
3用户评论和发布内容,并不代表本站赞同其观点和对其真实性负责。
4本站禁止以任何方式发布或转载任何违法的相关信息。
5资源大多存储在云盘,如发现链接失效,请联系我们替换更新。
6本站中广告与用户付费(赞助)等均用以网站日常开销,为非盈利性质的站点,不参与商业行为,纯属个人兴趣爱好。
评论0
