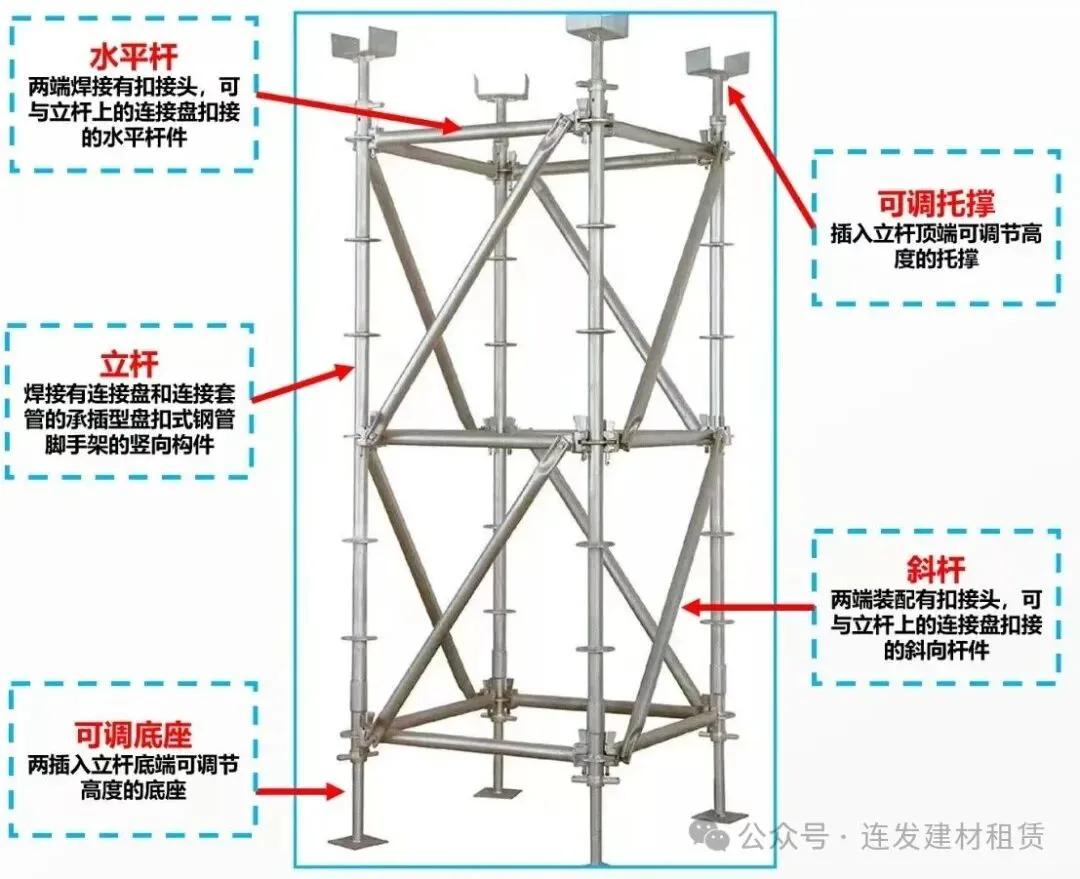

在建筑施工领域,盘扣脚手架以其高稳定性与便捷性成为众多项目的首选。然而,规范的施工工艺是发挥其性能优势的关键!从地基处理到架体验收,每个环节都暗藏“玄机”。本文将为您拆解盘扣脚手架施工全流程,附步骤详解与避坑指南,助您精准把控施工质量,筑牢安全防线!
盘扣架工艺流程:地基处理→放线定位→摆放可调底座→安装基础立杆和第一步水平杆、斜拉杆→调整横杆水平度→敲紧第一步插销→检查基础架的方正、垂直度和稳定性→安装标准架体(达到设计标高)→安装可调托座→调整托座自由端长度→安装龙骨→铺设次龙骨及底模。

步骤一:定位、放样,排放可调底座

注意事项:
1.地基基础必须满足承载力要求;
2.根据结构标高,确定可调底座螺母初始高度;
3.作为扫地杆的水平杆离地应小于550mm;
4.承载力较大时,宜采用垫板合理分散上部传力,垫板应平整、无翘曲,不得采用已开裂的垫板;
5.作为模板支架时,可调底座应进行加劲处理。
步骤二:首层立杆安装

注意事项:
1.安装时,应明确立杆连接套管位置;
2.相邻两支立杆宜采取不同长度规格,以保证立杆承插对接接头不在同一水平面;
3.应做好安全防护,防止立杆倾倒伤人。
步骤三:首层横杆安装

注意事项:
1.根据施工设计方案,明确横杆步距、规格和安装位置;
2.首层安装时,横杆插销不宜先敲紧;
3.应做好安全防护,防止立杆倾倒伤人。
步骤四:首层架体向四周扩展安装

注意事项:
1.按照步骤二和步骤三,向四周扩展安装;
2.首层安装时,横杆插销不宜先敲紧;
3.应做好安全防护,防止立杆倾倒伤人。
步骤五:组成独立单元体

注意事项:
1.按照步骤二、步骤三和步骤四形组成独立单元体,并保证单元体方正,并以此向四周扩展安装;
2.首层安装时,横杆插销不宜先敲紧;
3.应做好安全防护,防止立杆倾倒伤人。
步骤六:首层架体水平调节

注意事项:
1.选择某一立杆,将控制标高引测到立杆,并以此标高为首层架体水平控制基准标高;
2.采用水准仪、水平尺、水平管等,旋转可调底座螺母,对各立杆标高进行逐一调节控制。
步骤七:首层斜杆安装

注意事项:
1.首层架体水平调节完成后,方可进行首层斜杆安装;
2.斜杆安装时,应与立杆、横杆形成三角形几何不变体系。
步骤八:销紧首层横杆、斜杆插销

注意事项:
1.首层斜杆安装完成后,使用锤子将横杆、斜杆插销逐一锤实;
2.插销销紧后,方可进入上层架体安装施工;
3.插销销紧后,并对可调底座进行逐一检查,旋紧调节螺母,保证立杆确实至于调节螺母限位凹槽内,且立杆无悬空。
步骤九:立杆接长安装

注意事项:
1.立杆之间以承插的方式,往上接长搭设;
2.当作业高度超过2米时,必须穿防滑鞋和佩戴安全带。安全带直接挂扣在立杆或横杆上,不得直接挂扣在斜杆上;
3.当遇雾、雨、雪或6级风力天气时,严禁2米高度以上架体搭设。
步骤十:横杆安装

注意事项:
1.根据施工设计方案,明确横杆步距;
2.安装前应先挂好安全带;
3.安装时,架体宜由中间向四周扩展安装。
步骤十一:斜杆安装

注意事项:
1.根据施工设计方案,明确横杆步距;
2.安装前应先挂好安全带;
3.安装时,架体宜由中间向四周扩展安装。
步骤十二:可调托座安装

注意事项:
1.根据结构标高,确定可调托座螺母初始高度,并略低于精确标高2㎝左右;
2.立杆顶端应确实置于可调托座调节螺母限位凹槽内;
3.根据施工方案,应严格控制立杆可调托座的顶层伸出顶层水平杆的悬臂长度不超过650mm,并明确可调托座开口方向;
4.作为模板支架时,可调托座应进行加劲处理。
步骤十三:主、次龙骨安装

注意事项:
1.根据施工方案,明确主龙骨设置方向;
2.主龙骨搭接长度不宜小于30cm,且不得小于15cm,否则应采取一定措施进行搭接连接;
3.主龙骨安装完毕后,垂直主龙骨方向设置次龙骨,主、次龙骨应有可靠连接。
步骤十四:过程检查与验收

注意事项:
1.地基基础是否有不利变形或裂缝等;
2.架体是否出现杆件受力变形;
3.架体垂直度,控制立杆的垂直偏差不应大于H/500,且不得大于50mm;
4.插销销紧度;
5.挂钩安全销是否处于工作状态;
6.可调底座调节螺母是否旋紧;
7.顶、底层悬臂长度是否符合设计限定要求;
8.形成施工记录和质量检查记录。
